Im Zeitraum der Tauernsperre zwischen Böckstein und Mallnitz (Gleis 1 ab 18.11.24 bzw. Gleis 1+2 02.03.25–02.07.25) führen wir für die ÖBB Infrastruktur AG folgende Baumaßnahmen aus:
ÖBB Sanierung Futtermauer, Dorfgastein
Im Bahnabschnitt Loifarn–Dorfgastein bzw. im Straßenabschnitt B167 wurde eine 470 m lange Winkelstützmauer abgetragen und erneuert. Der Verkehrsfluss auf der B167 wurde mittels provisorischer Verkehrsführung (Verschwenk mit Verengung der Fahrspurbreiten) aufrechterhalten. Eine unverschiebliche Betonleitwand inkl. dazugehörigem Schutzgitter diente dabei als Abtrennung zwischen laufendem Verkehr und der Baugrube.
Im Bereich der Winkelstützmauer wurden Gründungen (Mikropfähle), Fundament und ein aufgehender Bauteil hergestellt, Entwässerungs- und Abdichtungsarbeiten ausgeführt, dann hinterfüllt und abschließend der Straßenaufbau realisiert. Zusätzlich erfolgte die Erneuerung bzw. Instandsetzung einer Ankermauer sowie die Gleis- und Weichenneulage inkl. beidseitiger Randwegen und entwässerungstechnischer Ertüchtigungen, bevor die Baustelle abgeschlossen und mangelfrei von unserem Auftraggeber ÖBB Infrastruktur AG übernommen werden konnte.
ÖBB Umbau Bahnhof – Barrierefreiheit und ESTW, Bad Hofgastein

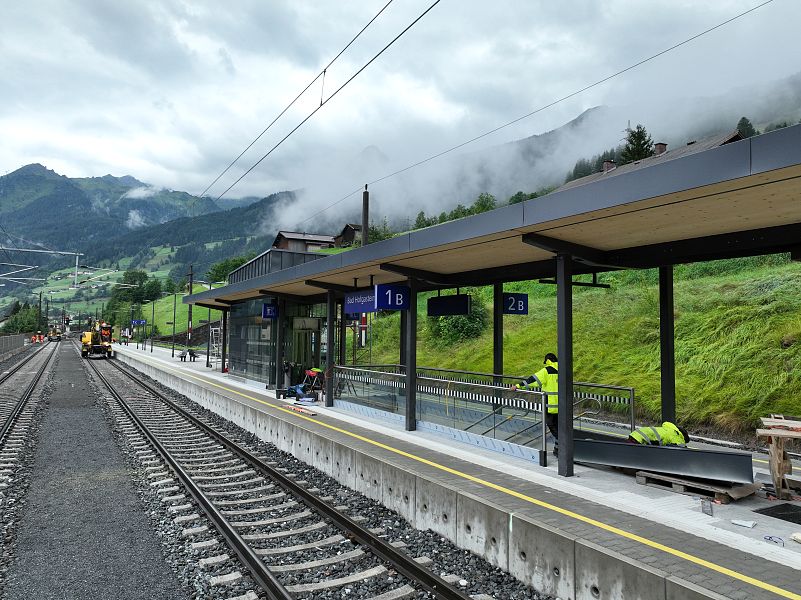

Hier werden die Bahnanlagen abgetragen bzw. erneuert und auch der 220 m lange Mittelbahnsteig bzw. der Hausbahnsteig ersetzt. Des Weiteren erfolgt die Abdichtung des Fußgängertunnels, die Herstellung neuer Kabelwege und Verkabelungen sowie der Umbau des ESTW. Neben einem neuen Park & Ride bzw. Bike & Ride umfassen die Bauarbeiten außerdem die Adaptierung des Bahnhofsvorplatzes inkl. neuer Busanbindung.
ÖBB Umbau Bahnhof – Attraktivierung und ESTW, Dorfgastein

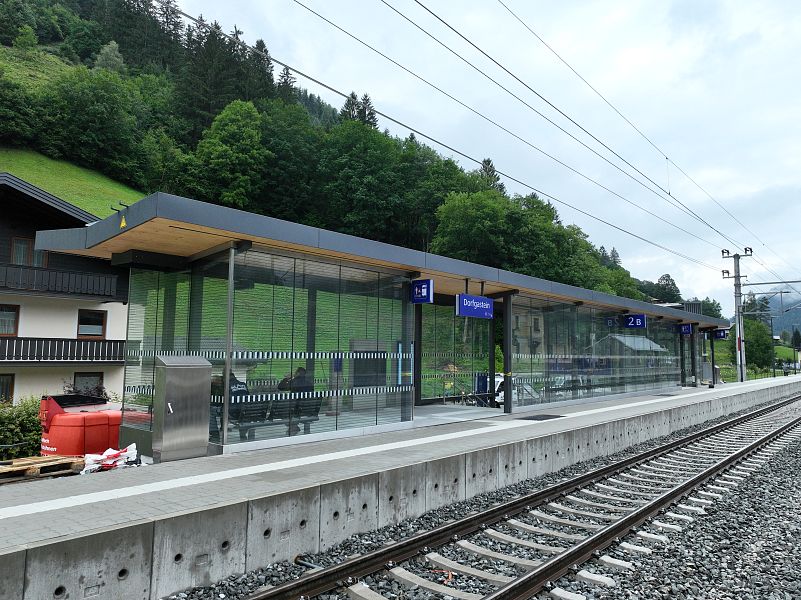

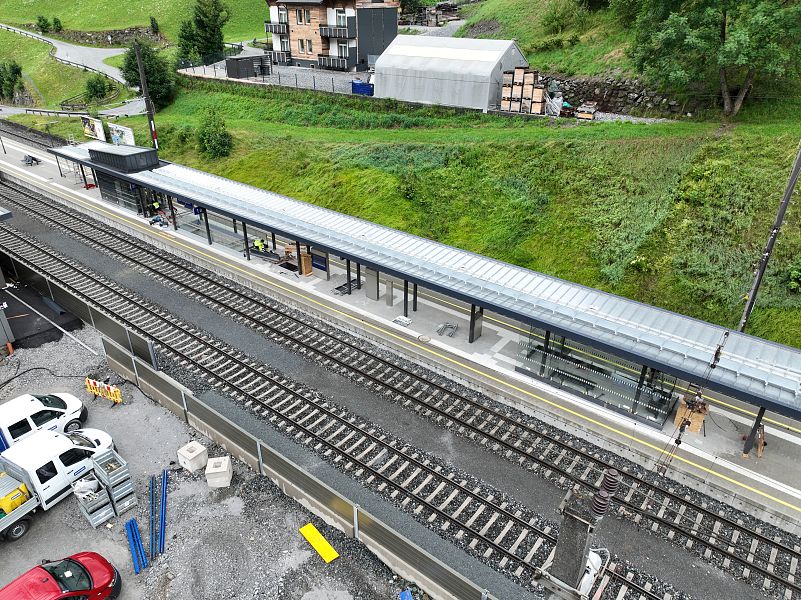

Die Baumaßnahmen umfassen hier ebenfalls den Abtrag und die Erneuerung der Bahnanlagen sowie der Randbahnsteige. Neben einem Personentunnel mit zwei Aufgängen entstehen ein neuer Park & Ride bzw. Bike & Ride. Die Kabelwege werden erneuert, Bahnhofsvorplatz und Zufahrt adaptiert und eine neue Busanbindung geschaffen.
Bei beiden Bahnhofs-Umbauarbeiten wurde die Bauphase 1 mit Beendigung der Tauernsperre im Juli 2025 abgeschlossen. Anschließend erfolgte die Teilübernahme der ausgeführten Leistungen durch unseren Auftraggeber ÖBB Infrastruktur AG. Derzeit läuft sowohl in Bad Hofgastein als auch in Dorfgastein die Arbeitsvorbereitung für Bauphase 2 (2027).
Besonderheiten
Aufgrund der Vielzahl an geänderten und zusätzlichen Leistungen bei allen drei Bauvorhaben waren nicht nur unsere jeweiligen Baustellenteams mit der Abwicklung bzw. Ausführung, sondern auch unser Führungsteam (Projektverantwortlicher, -leiter) mit der bauwirtschaftlichen Begleitung inkl. Abstimmung mit dem Auftraggeber gefordert. Dies ließ sich nur durch die Zuarbeit bzw. die professionelle Unterstützung der Abteilung Bauwirtschaft & Recht umsetzen.
